Connect with us

Pará

PARÁ: Abastecimento de água em Marabá volta ao normal em maio

Publicado

em

A Companhia de Saneamento do Pará (Cosanpa) está realizando as interligações ao novo sistema de abastecimento de água em Marabá, região sudeste do estado. A operação significa a última etapa do conglomerado de obras que vão aumentar a capacidade de atendimento em mais três mil e oitocentas novas ligações, além de melhorar a qualidade da água que sairá das torneiras.

O sistema completo poderá estar pronto em maio para a fase final de testes e ajustes. A governadora Ana Júlia Carepa deverá inaugurar a obra dia 11 de junho, conforme previsão da Cosanpa, em Marabá.

Para realizar a operação com sucesso se faz necessário o desligamento da rede de abastecimento. Até o mês de maio vão ocorrer dez interrupções no fornecimento de água com paradas parciais e totais. “É um transtorno necessário, pois estamos interligando a rede ao novo sistema de abastecimento de água da cidade. É um trabalho duro que requer tempo e bastante atenção”, explica o gestor de Negócios da Cosanpa em Marabá, Paulo Piqueira.

A partir da operacionalidade do novo sistema de abastecimento de água, a Cosanpa vai poder atender três mil e oitocentas novas ligações nos núcleos da Nova Marabá e Cidade Nova, beneficiando 289 mil pessoas de quase 58 mil famílias. E a partir da segunda etapa das obras de ampliação, será possível atender outros trinta mil novos consumidores. Atualmente, a Cosanpa atende 18.442 usuários.

Inovação

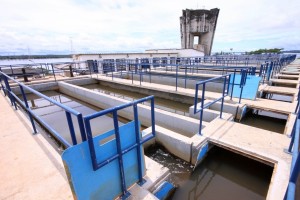

A fase de interligações é a penúltima etapa do calendário de trabalho que iniciou há dois anos. A velha área de estação de tratamento foi completamente modificada com a construção de quatro novos tanques de concreto armado pelos quais funcionarão: um reservatório, uma casa de bombas, uma unidade de decantação e outra de floculação. Estas duas últimas unidades serão responsáveis pelo novo tratamento da água, e consiste na eliminação dos resíduos físico-químicos contidos na água captada do rio Tocantins.

O novo sistema de abastecimento vai reduzir os problemas da falta de água em Marabá, pois vai aumentar a capacidade de armazenamento do produto em pelo menos 100%; “o que também vai melhorar o processo de distribuição e qualidade da água”, completa o gestor de negócios da Cosanpa na região do Tocantins, Paulo Piqueira. “Por isso, a população precisa ter paciência durante esta fase de interligações”, pede.

Interrupções

O calendário de interrupções iniciou dia 11 de abril e vai se estender até o dia 11 de maio. As próximas paradas serão dias 25, com tempo de seis horas; dia 1º de maio, com período de 18 horas; dia 5 de maio, com tempo de 12 horas; dia 9 de maio, com tempo de 8 horas, e dia 11 de maio, com tempo de oito horas.

Após a fase de interligações, a Cosanpa vai iniciar o período de testes finais e de adequações e ajustes. O presidente da Companhia, Eduardo Ribeiro, deverá acompanhar o processo pessoalmente, acompanhado de engenheiros, técnicos e operários da Cosanpa. A obra está orçada em previsão de inauguração oficial da obra é o dia 11 de junho, com a presença da governadora Ana Júlia Carepa.
